河南洛宁抽水蓄能电站首台机座环蜗壳水压试验圆满完成
河南日报客户端记者 王雪娜 吉小平 通讯员 刘旭阳 杨林青
8月27日上午8时55分,随着压力表读数的逐渐下降,在经过连续725分钟的升压、保压、降压试验后,国网新源洛宁电站圆满完成首台机座环蜗壳水压试验。

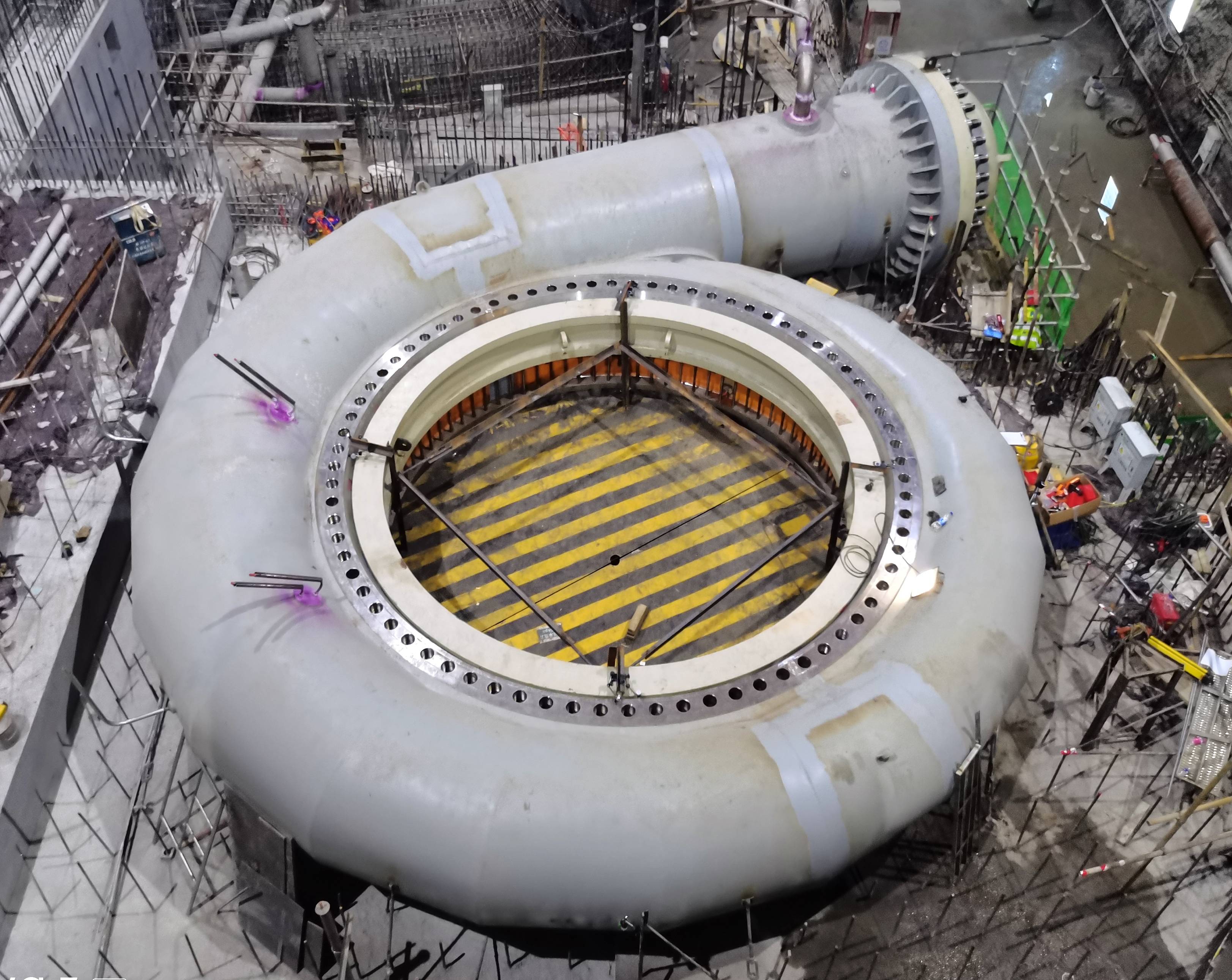

国网新源洛宁电站1号机座环蜗壳水压试验顺利完成
座环蜗壳水压试验是检验座环蜗壳设计合理性、安装质量及消除焊接应力、实现蜗壳与钢筋混凝土联合受力的一项重要举措。为保障水压试验的顺利完成,国网新源洛宁公司合理安排施工工序,提前组织设计、监理、安装单位及设备厂家审查试验方案和安全技术要求,并对试验闷头焊缝、连接螺杆等进行检测。实验前,对试验准备情况、安全防护措施落实情况等进行联合检查,并现场开展安全技术交底。试验过程中,试验人员严格按照方案和压力试验曲线的要求进行升压、保压、降压操作,密切监测座环蜗壳变形及渗漏情况,随时检查设备有无异常、渗漏等情况,并严格做好过程记录。

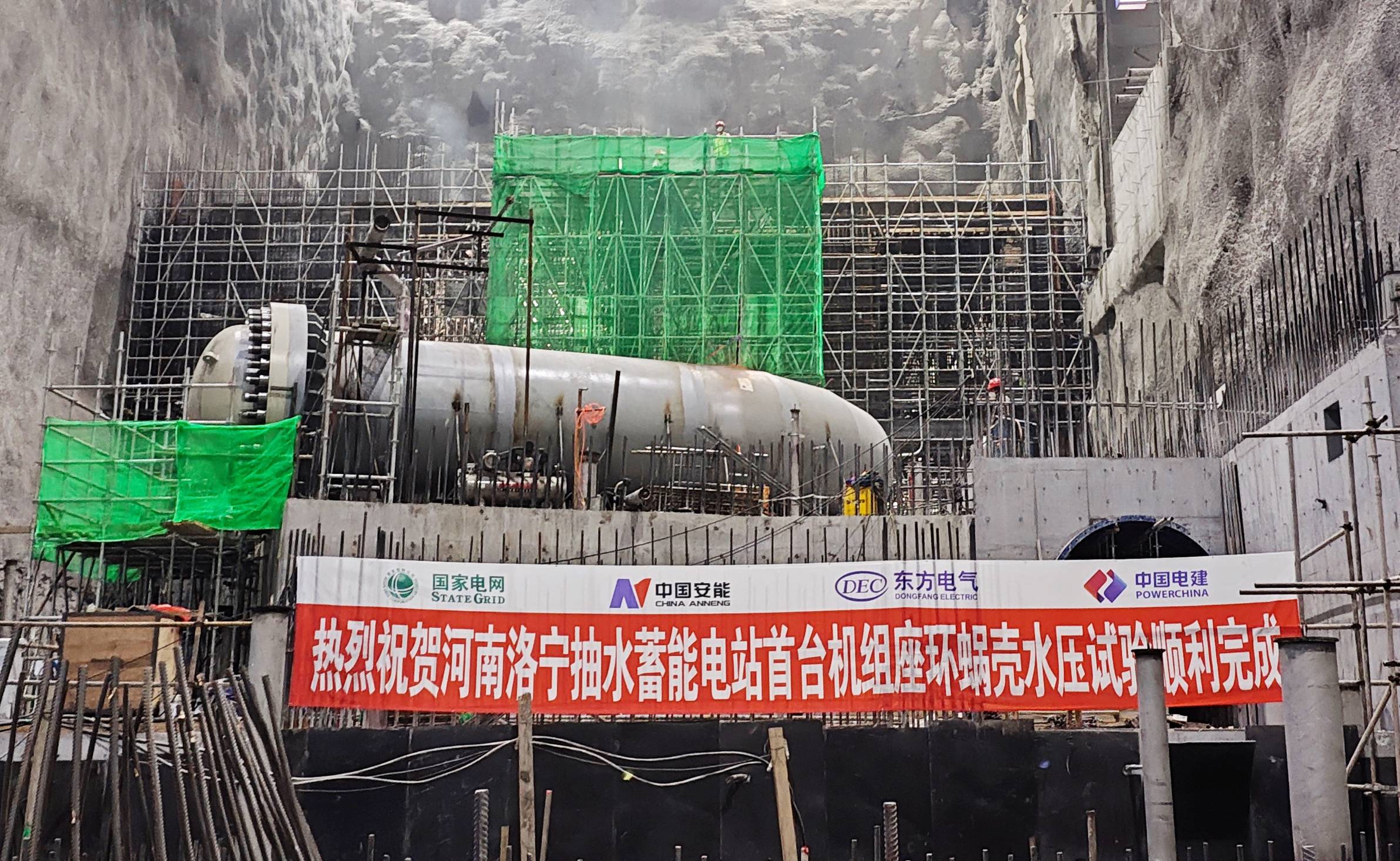

国网新源洛宁电站1号机座环蜗壳水压试验
本次水压试验共历时725分钟,最高水压试验值达到15MPa,整个过程平稳有序,各项数据符合设计要求,质量安全高效可控,有效的验证了座环蜗壳设计制造的合理性、现场焊接及安装质量。

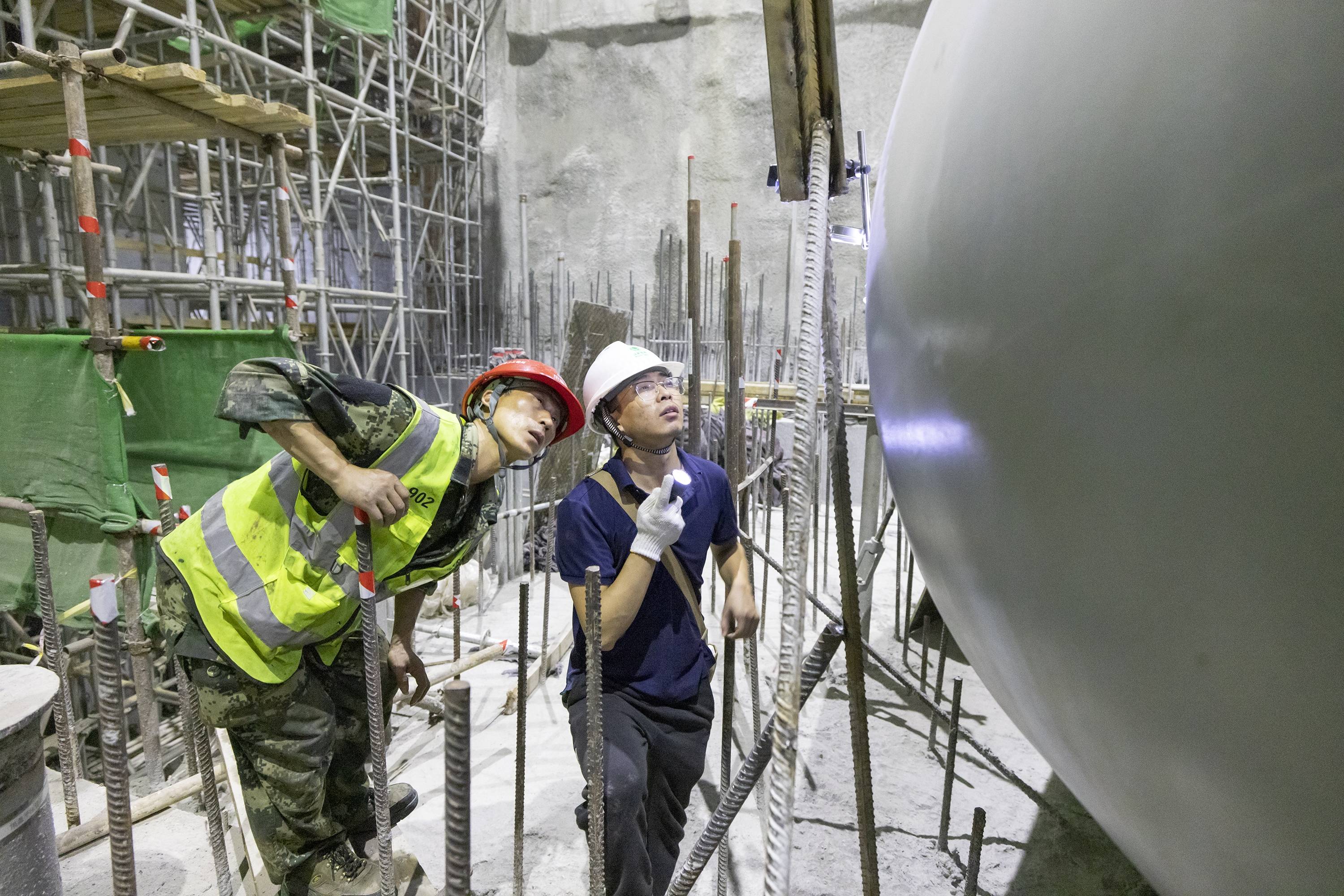

国网新源洛宁公司机电部(物流中心)工作人员现场检测座环蜗壳变形量
据悉,正在建设的国网新源洛宁电站是国家“十三五”规划重大能源项目,装机容量1400兆瓦,装设4台单机容量为350兆瓦的水泵水轮发电电动机组,总投资约88.8亿元,设计年发电量11.91亿千瓦时,设计年抽水电量15.88亿千瓦时,建成后主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务。
