眼下,南阳热力供暖季备战工作进入最后冲刺阶段,多项举措并行保障市民温暖过冬。

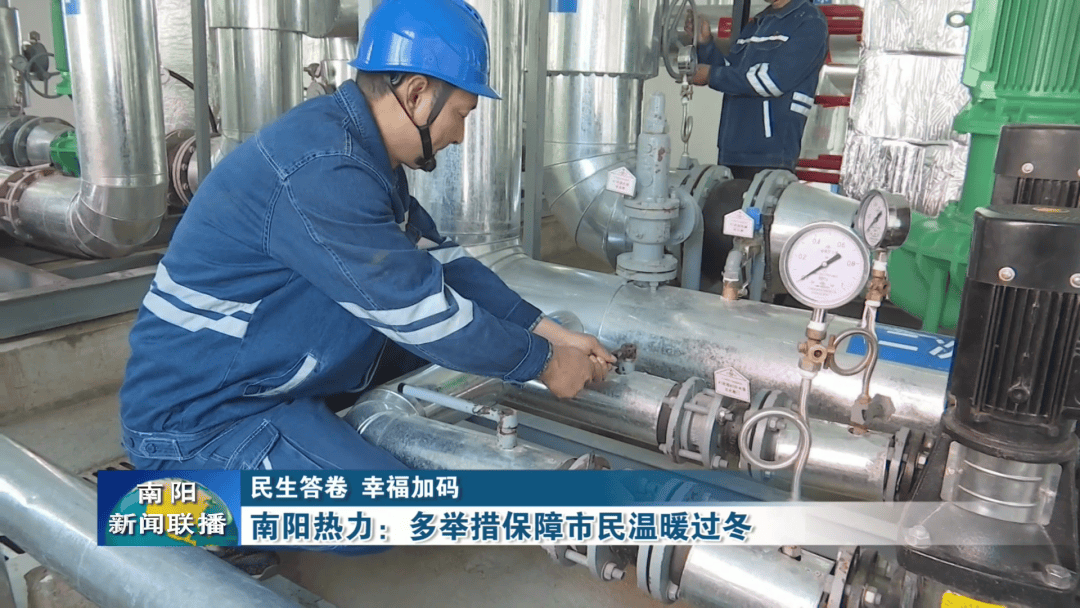

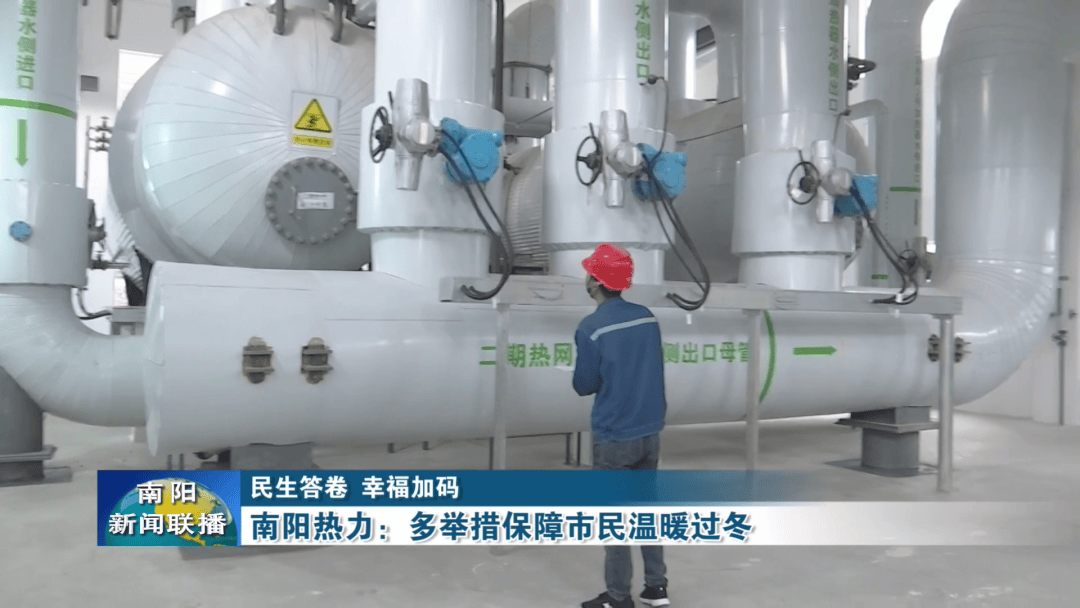

自上一供暖季结束,南阳热力便启动设施维保,以“一站一策”对换热站设备、主管网及附属设施开展拉网式排查与维护。目前主设备检修基本完成,正进行调试消缺,计划10月20号启动一次网循环排污,11月1号前具备一、二次网升温升压条件。

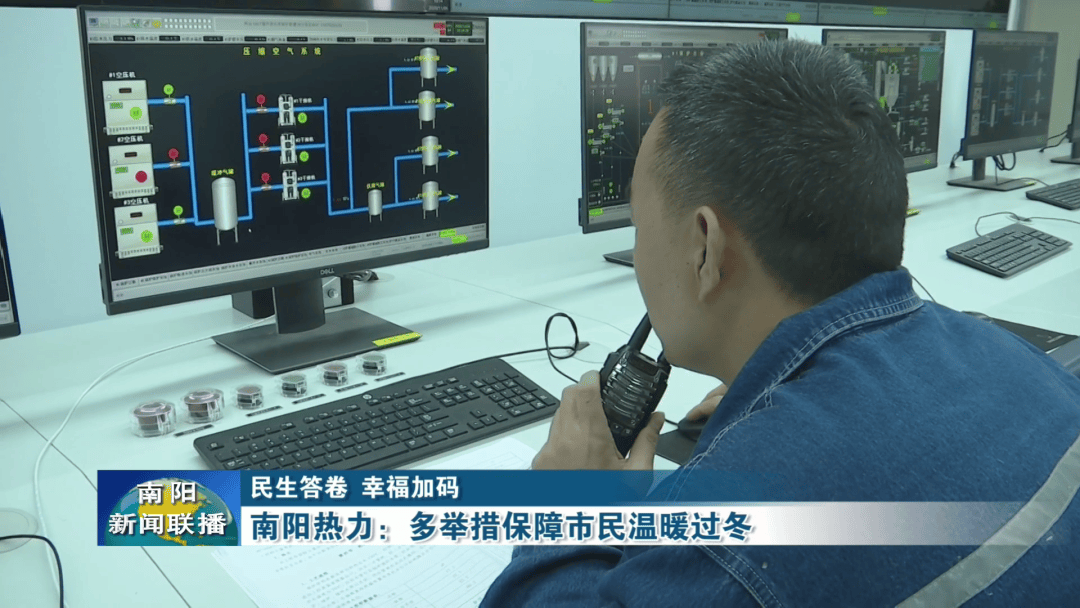

【公益热力项目经理 赵营:每天负责各个站所里边的日常地巡检,压力是否正常,有没有漏点,有漏点及时汇报及时处理,在非供暖季咱每天都要进行巡站,确保咱的站上设备正常运行。】
今年中心城区延续南阳热电单一热源模式,投运376座换热站,覆盖521个居民小区、服务面积达1128万平方米。为提升保障能力,南阳热电投资1850万元改造两台机组高低旁供热系统,使总供热能力从1400万平方米增至1500万平方米;9月又抓住“黄金窗口期”,对一号机组启动A级检修,进一步夯实供热稳定性。
【小区供暖改造工程负责人 范洪润:六月份开始筹备七月份正式施工,截至到目前,我们的主管网工程已经全部完工,就等下一步进行调试验收。】
目前各项供暖准备工作已进入最后冲刺阶段,为确保11月15日准时、达标供热,让市民温暖过冬,南阳热力继续以最高标准、最严要求、最实举措,扎实做好供暖前每一项准备工作。
