南阳电厂二期:加快在建项目建设 全力冲刺四季度

   日期:2025-12-08 08:30:33     来源:南阳声速文化传媒    浏览:0    评论:0

进入四季度以来,南阳电厂二期在建项目施工现场一派繁忙景象。建设者们奋战一线,争分夺秒抢抓进度,全力以赴冲刺全年目标。

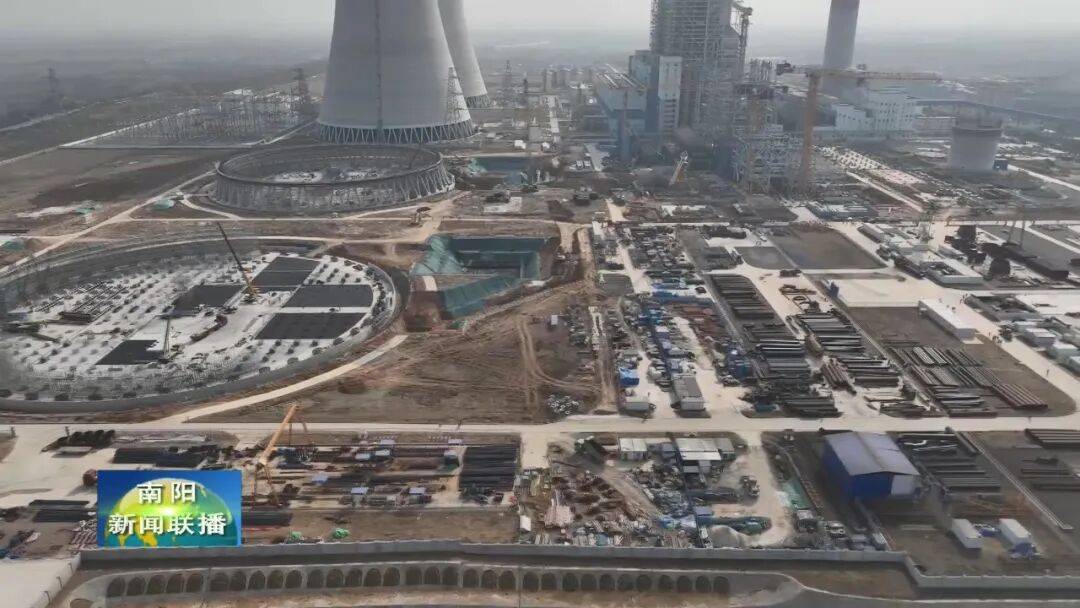

走进南阳电厂二期项目工地,塔吊林立,机械轰鸣,1200余名工人紧密配合,全力以赴推进工程进度。

【中誉能源副总工程师 贺文华:我们的3号水塔,昨天下环梁已经顺利地浇筑完成,目前,主场房区域的A排,将在月底之前接顶,我们的3号锅炉现在吊装到第六层,总共10层,我们现在吊到6层,烟囱210米,到昨天为止,我们打了总共18板,目前高度在20米以上。】

作为我省能源建设的重点项目,南阳电厂二期工程的推进意义重大。该项目建成后,一、二期工程总装机容量将达到400万千瓦,届时,南阳电厂将成为我省第一家拥有4台百万机组的大型发电企业。南阳电厂二期工程自开工以来,施工团队紧盯节点、挂图作战,通过常态化现场巡查严把质量与进度关,及时优化施工方案,保障项目高标准、高效率推进。

【中誉能源副总工程师 贺文华:电厂二期将在2027年达到双机投产,投产以后年发电可以达到100亿度电,为华中电网做出有力的支撑,同时为地方经济做出重大的贡献。】

南阳广播电视台 内乡台 韩杰 报道
