6月26日,经过连日的昼夜奋战,110千伏建西变电站1号主变增容改造工程圆满完成并投运。
作为投运于1983年的“元老级”枢纽,建西变电站近年来因负荷激增,原主变已连续4年重载运行,逼近安全红线。为此,国网南阳供电公司启动了这场消除隐患、提升供电能力的攻坚战。

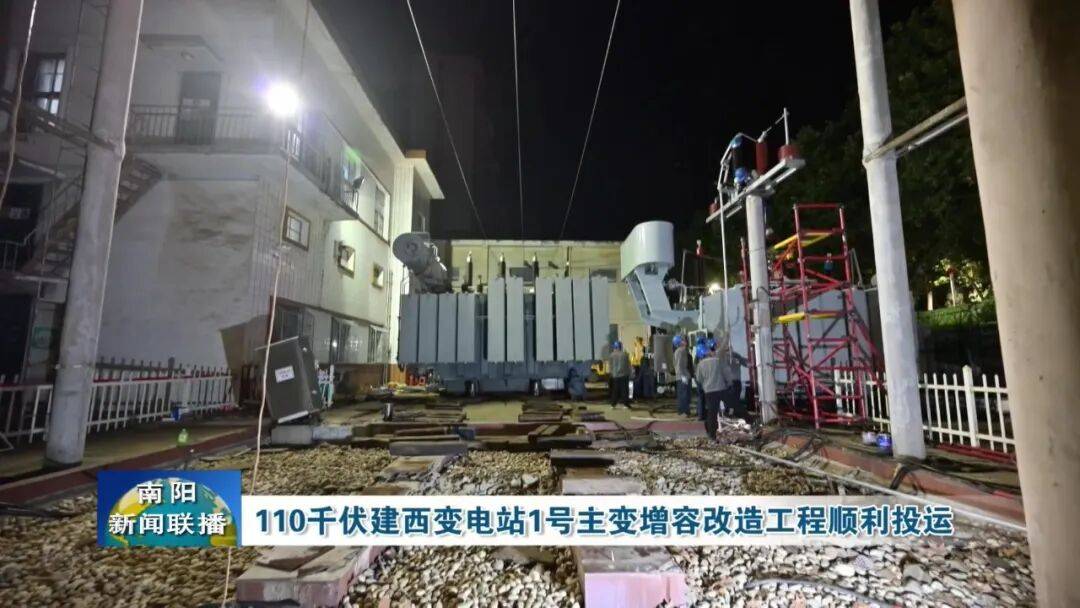

本次改造分为“不停电作业+停电作业”两个阶段进行。端午期间,施工人员放弃休假,完成了套管安装、注油试验等前期工作。6月25日,工程进入冲刺阶段,旧主变下台、新主变上台、二次接线调试等繁重工序被压缩在24个小时内完成。
【南阳飞龙电力集团有限公司输变电分公司变电一班班长 陈梦玮:今晚我们的作业内容是建1主变更换,前期不停电阶段已完成新主变安装及全套电气试验。整个改造过程,我们严守安全红线,落实风险辨识、安全交底、专人监护,同步精细化管控安全与质量,现场作业紧张有序,力争安全保质保量完成更换任务。】
据了解,本次增容改造将建西变电站1号主变容量从50兆伏安提升至63兆伏安,将极大提高供电可靠性和灵活性。
【国网南阳供电公司高级专家 彭清峰:这次改造通过优化施工工序,将设备停电时间缩短到一天以内,最大限度减少电网风险时间。通过优化电网运行,整个改造过程不影响用户正常用电。随着一系列电网度夏工程的陆续投运,今年夏天我市电力供应将更加安全可靠。】
南阳广播电视台融媒体记者 李文伯 勾艳 通讯员 冯霞 报道
